「StiLL」 デザイン情報163 StiLLコマンド--プロジェクト管理カンリヒョウツクろう


  ■ プロジェクト管理表をExcelで作成し、開始日と終了日の期間内に該当するセルを自動的に色付けするように条件付き書式を設定します。     ■ プロジェクト管理表をExcelで作成し、開始日カイシビ終了日シュウリョウビ期間キカンナイ該当ガイトウする場合バアイ自動的ジドウテキイロけされるような条件付き書式を設定セッテイしていきます。     ■ 開始日 と 終了日 に簡単に日付を入力できるカレンダーボタンを作成します。

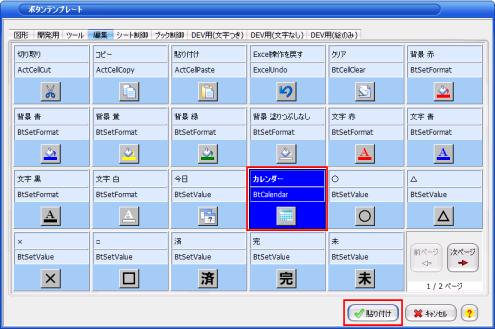

ボタンテンプレートの 「編集」タブ から 「カレンダー(BtCalendar)」 ボタンを貼り付けてください。

  対応Ver. :StiLL-] Ver 1.0 以降
対応種類:StiLL Dev・Pro・Std
    対応Ver. :StiLL-] Ver 1.0 以降
対応種類:StiLL Dev・Pro・Std
    対応Ver. :StiLL-] Ver 1.0 以降
対応種類:StiLL Dev・Pro・Std


 今回コンカイ内容ナイヨウ
今回コンカイはプロジェクト管理表の作成方法をご紹介します。
カレンダーで開始日と終了日をセットすると、その期間が自動的に色付けするようにします。
Excelの機能キノウの 「条件付ジョウケンツ書式ショシキ」 と StiLL の 「カレンダー(BtCalendar)」 ボタンを利用リヨウ作成サクセイします。

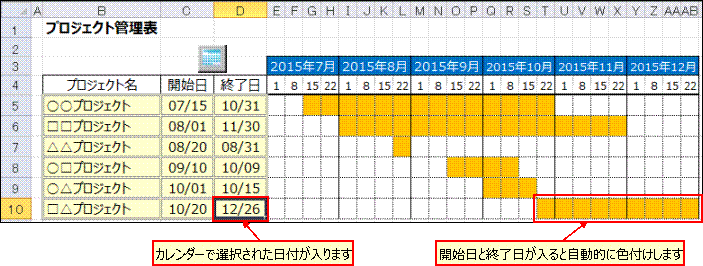

1) まず、プログラム管理カンリヒョウウエのようなExcelのヒョウ作成サクセイします。
以下イカのリンクサキ今回コンカイのサンプルファイルを公開コウカイしていますので、ぜひご参照サンショウください。
http://www.still.co.jp/still/template/ex163sms.xlsx

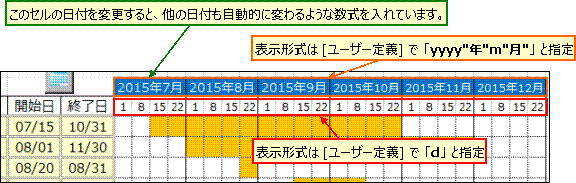

サンプルファイルでは、一番イチバンヒダリ年月ネンゲツ変更ヘンコウすると、ホカのセルの日付ヒヅケわるように数式スウシキれています。
また、7ニチゴトに1マスになるような数式スウシキにしていますので、日付ヒヅケ間隔カンカク変更ヘンコウしたい場合バアイは4行目ギョウメ数式スウシキ変更ヘンコウしてください。
2) 次に E5〜AB10 セルに条件付き書式の設定を行います。
1. E5〜AB10セル を選択
2. リボンの[ホーム]タブ→[スタイル]→[条件付き書式]→[新しいルール] を選択
3. [数式を利用して、書式設定するセルを決定] を選択センタク

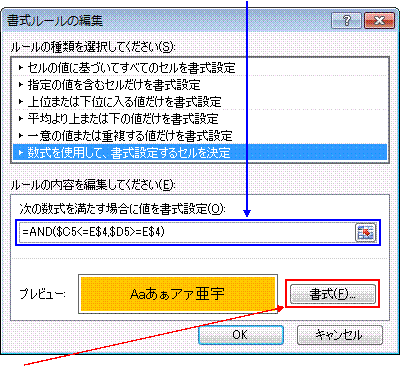

4. [次の数式を満たす場合に値を書式設定] の欄に、数式を入力します。
    数式は 『4行目ギョウメ日付ヒヅケが 「開始日」 から 「完了日」 の期間内に該当する場合』 とするために
    ツギのように指定します。
    数式スウシキ =AND($C5<=E$4,$D5>=E$4)
5. [書式] ボタンをクリックし、数式の条件を満たした場合にセルに設定セッテイする書式ショシキ
    (上の例ではりつぶしをオレンジイロ)を設定し、[OK] をクリックします。

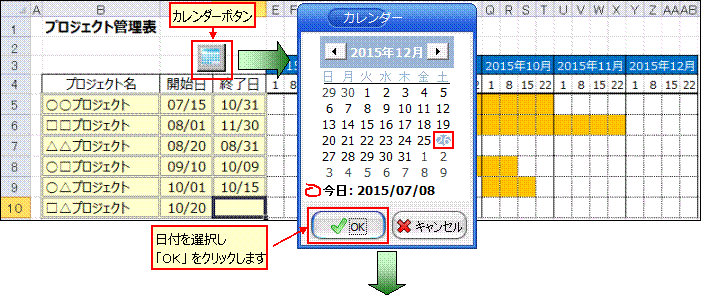

3) 最後サイゴ開始日カイシビ終了シュウリョウ簡単カンタン日付ヒヅケ入力ニュウリョクできるカレンダーボタンを作成サクセイします。
ボタンテンプレートの 「編集」タブ から 「カレンダー(BtCalendar)」 ボタンを貼り付けして完成です。
